Vi har fjernet høyspentlinjen for Sotrasambandet

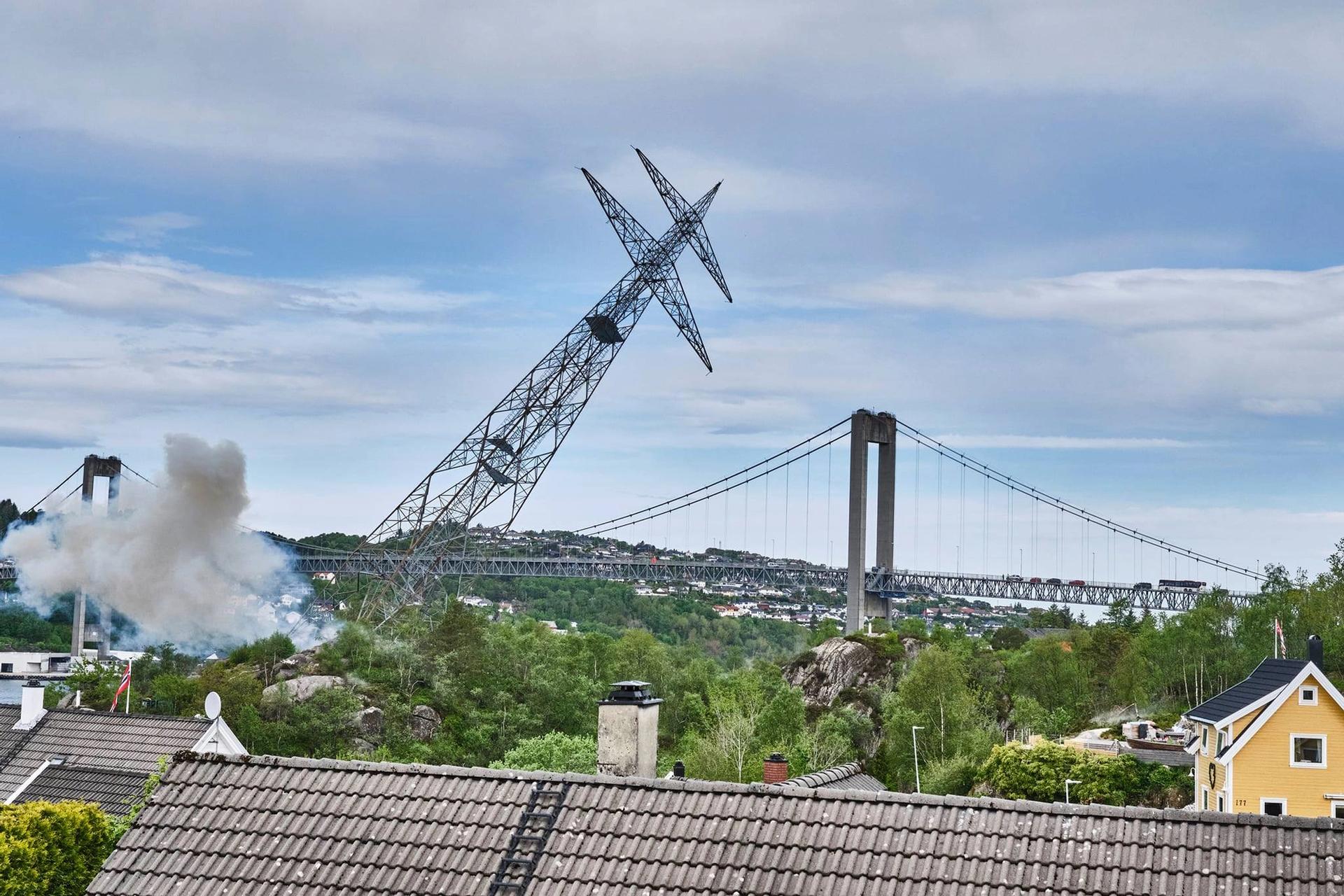

Både den 3600 meter lange høyspentlinjen mellom Janahaugen i Breivik og Arefjordpollen på Litlesotra, og to høyspentmaster er nå fjernet. Se video av sprengningsarbeidet!
Ledningstraseen har gått gjennom industriområder, boligområder og utmark/beite. Terrenget er kupert og utfordrende enkelte steder, og mange av mastene stod nær hovedveier.
Vellykket sprenging av høyspentlinjen
Klokken 12.30 torsdag 20. mai 2021 gikk varsel-sirenen, og den 3600 meter lange høyspentlinjen mellom Janahaugen i Breivik og Arefjordpollen på Litlesotra ble sprengt ned i en og samme sprengladning.
Ledningen ble spolt inn på tromler og fjernet fra området, og i månedsskiftet juni/juli var opprydningsarbeidet ferdig.
Se den spektakulære sprengningen av ledningene:


Sprenging av høyspentlinjen

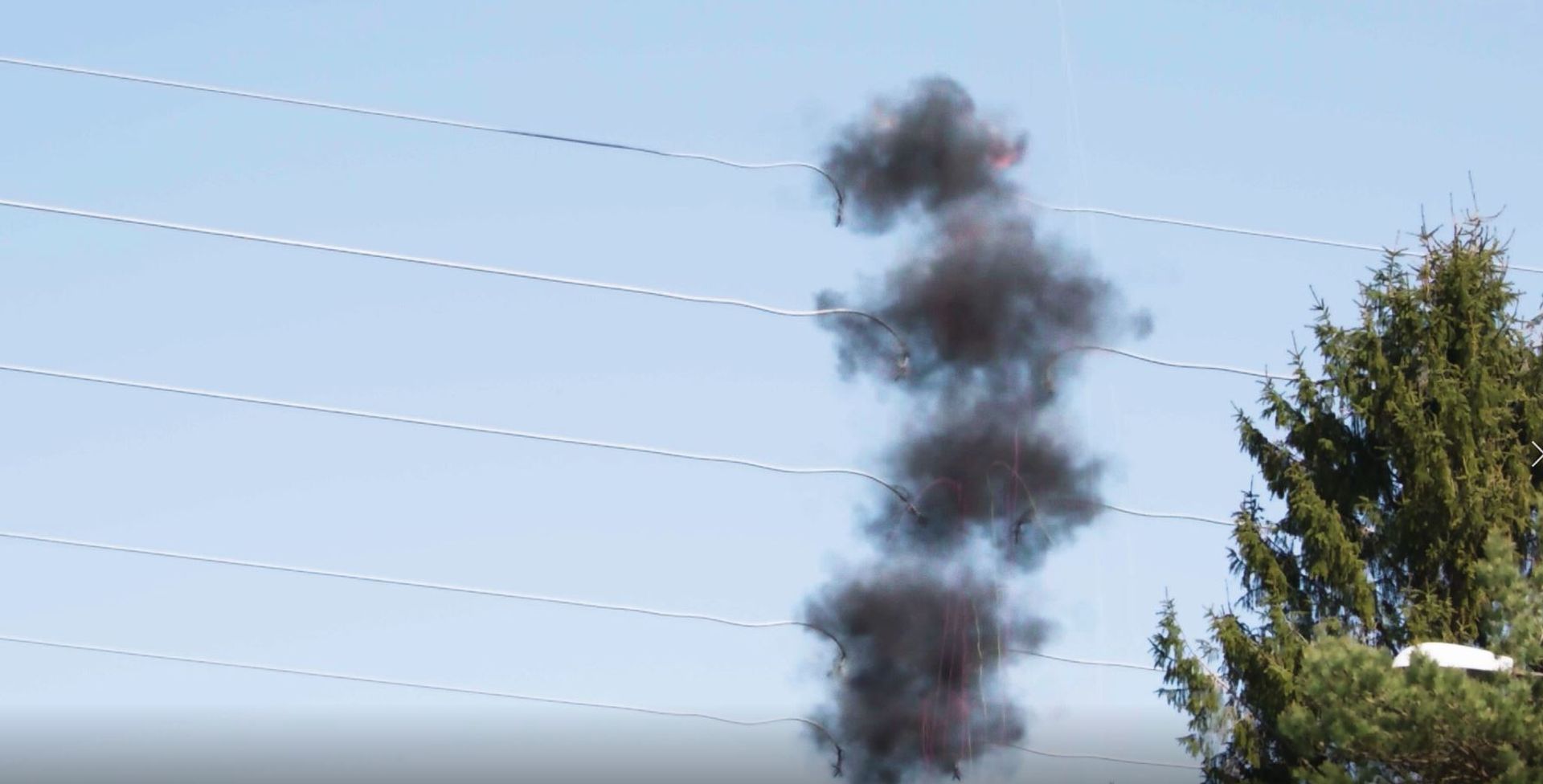

Sprenging av to master onsdag 26. mai

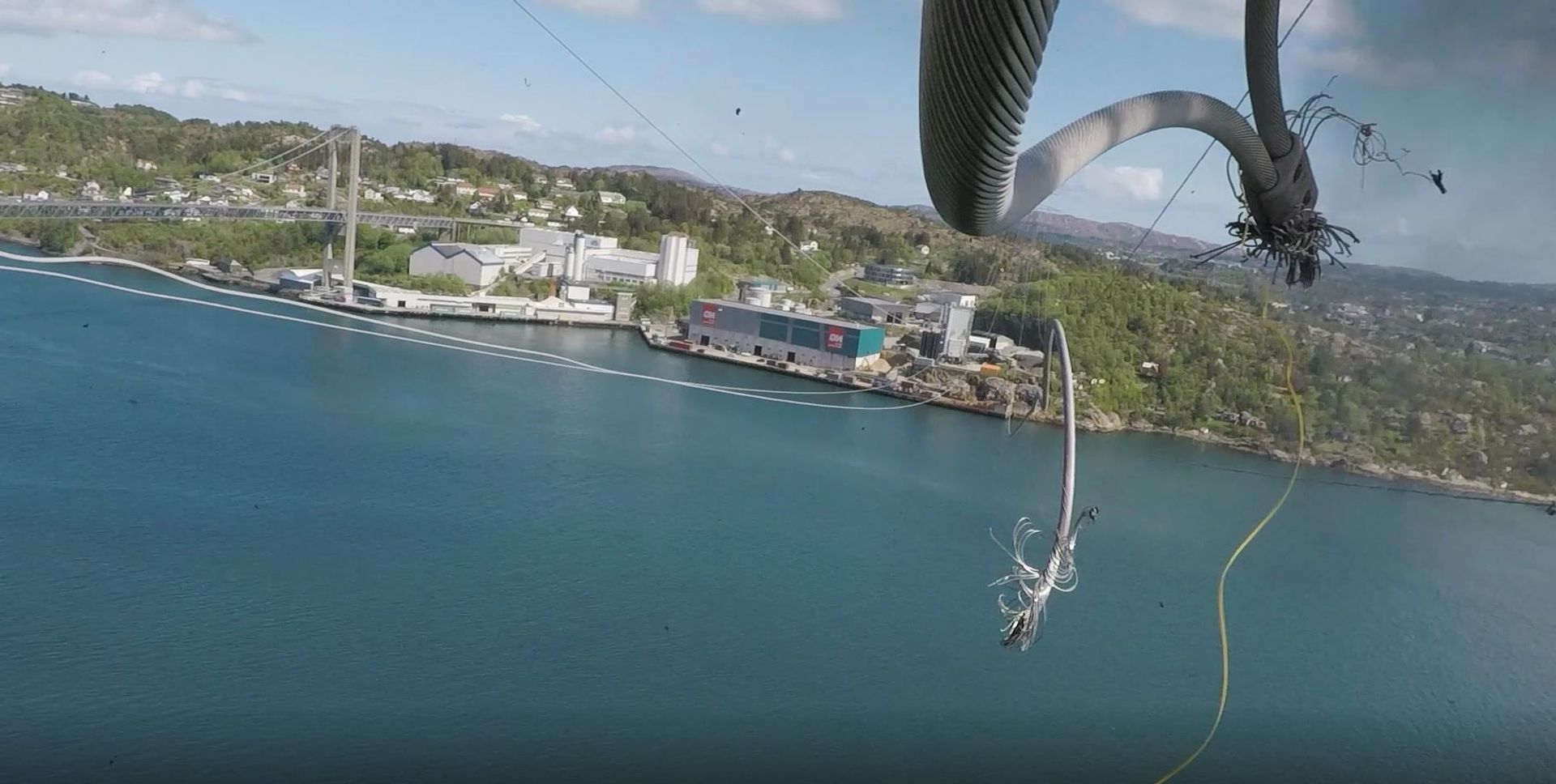

Totalt ni høyspentmaster er revet i traseen. For to av mastene ble det benyttet sprengstoff for demontering. Den største masten stod på kanten mot Knarreviksundet, og var 85 meter høy.
De øvrige mastene ble veltet ved bruk av vinsj eller gravemaskin. De ble kappet opp og fraktet ut av området med lastebiler. Ved enkelte mastepunkt ble mastestål fraktet til etablert riggplass ved hjelp av helikopter.
Se nedsprenging av mastene:
Årsaken til at vi har fjernet høyspentlinjen, er at Statens vegvesen bygger ny veiforbindelse (riksvei 555) mellom Bergen og Øygarden kommune, kalt Sotrasambandet. Den nye Sotrabroen skal bygges der luftlinjen fra 1995 har gått over Knarreviksundet. BKK Nett har derfor erstattet luftledningen med et nytt kabelanlegg på strekningen mellom Breivik og Litlesotra stasjon.

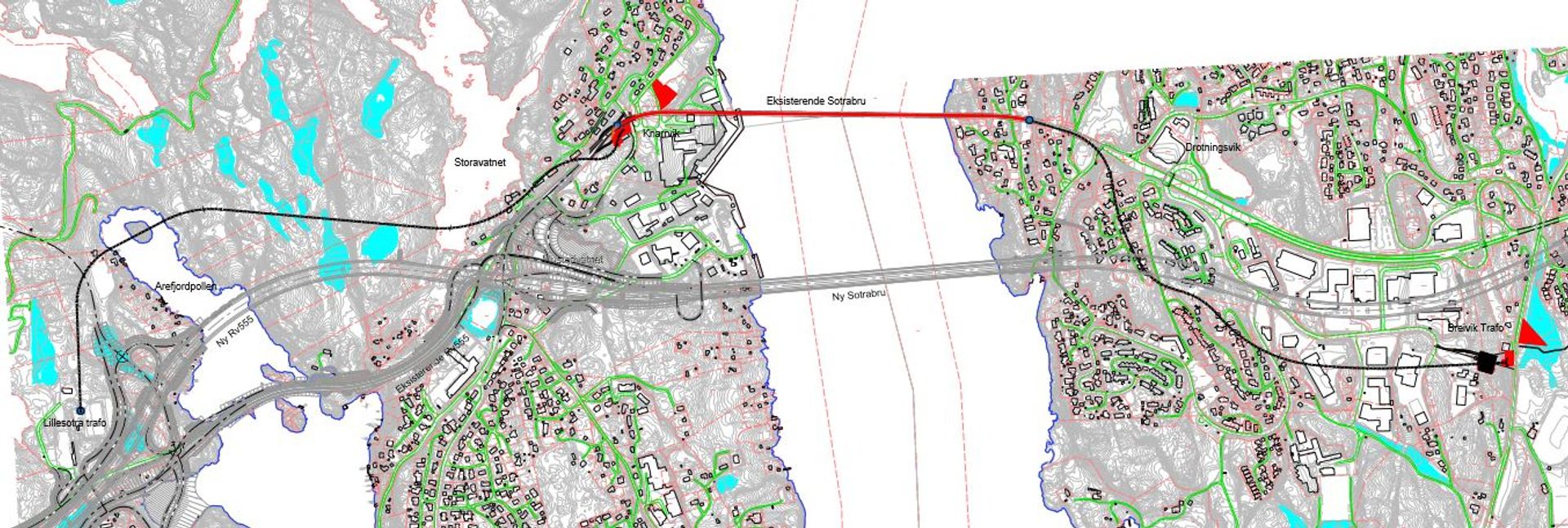

Det nye kabelanlegget består av seks 420 (300) kV kabler og tre 132 kV kabler på totalt 4,5 km som er trukket i egen tunnel fra Breivik til Drotningsvik. Kablene er festet på kabelbroer under Sotrabrua, og ført videre derfra inn i ny tunnel ved Knarrevik frem til Litlesotra stasjon i Arefjord.
Alt anleggsarbeid i prosjektet er planlagt ferdig innen august 2021.
Kontaktpersoner: | ||
---|---|---|
Asgeir Tvinnereim | Prosjektleder, BKK Nett | Tlf. 917 42 255 |
Linda Heibø | Prosjektleder, BKK Enotek | Tlf. 920 87 031 |
Anne Mette Tuvin | Kommunikasjonsrådgiver | Tlf. 481 76 838 |
Fremdriftsplan for prosjektet
Aktiviteter | Periode |
---|---|
Ferdigstilling av anleggsområde | Juni - august 2021 |
Riving av linjer og master | 20. og 26. mai 2021 |
Tilrettelegging for riving av master | Mars - mai 2021 |
Anleggsarbeid for kabellegging | Mai 2020 - Februar 2021 |
Inngåelse av kontrakter | 2017 - 2018 |
Konsesjon fra NVE | 27. mai 2016 |

Kablene på totalt 4,5 km er ført inn i egen tunnel fra Breivik til Drotningsvik, og lagt på kabelbroer under Sotrabrua. Derfra er de ført videre inn i ny tunnel i Knarrevik frem til Litlesotra stasjon i Arefjord.
Sentrale dokumenter
Miljø-, transport- og anleggsplaner (MTA-plan):
Orienteringsbrev til grunneiere (28.10.20)
Vedtak: Godkjenning av Miljø-, transport- og anleggsplan fra NVE (26.10.20)
MTA-plan for riving av luftledning (02.06.2020)
MTA-kart Breivik-Litlesotra (riving av luftlinje)
Godkjenning av MTA-plan for omlegging av kraftledninger (01.11.2017)
MTA-plan for høyspentforbindelser Breivik-Litlesotra (26.09.2017)
MTA-kart Brevik-Litlesotra (kabelanlegg)
Orienteringsbrev
Orienteringsbrev til Bergen kommune om riving av luftledning (10.06.2020)
Orienteringsbrev til Øygarden kommune om riving av luftledning (10.06.2020)
Orienteringsbrev til grunneiere om riving av luftledning (16.06.2020)
Konsesjon:
Informasjon til berørte grunneiere om høring, 16.06.2017
Søknad til NVE om endret anleggskonsesjon for omlegging av 132 kV og 300 kV, 19.05.2017
Tillatelser fra NVE, 27.05.2016
NVEs bakgrunn for vedtak, 27.05.2016
Vedlegg til opprinnelig konsesjon, 21.09.2015:
Vedlegg 9: Rapport elektromagnetiske felt
Vedlegg 7: Plantegning muffeanlegg Breivik
Vedlegg 6: Muffeanlegg Breivik
Vedlegg 4: Snitt av Sotrabrua med kabelforlegning
